Prima turbină a noii centrale de la Mintia a fost pornită. Investiția depășește 1,2 miliarde de euro

Proiectul de la Mintia, dezvoltată de Mass Global Energy Rom, reprezintă cea mai mare investiție de profil din Uniunea Europeană.

· 3 min citire · Redacția Cronica Presei

Prima turbină a noii centrale de la Mintia a fost pornită. Investiția depășește 1,2 miliarde de euro
Foto: Profit.ro

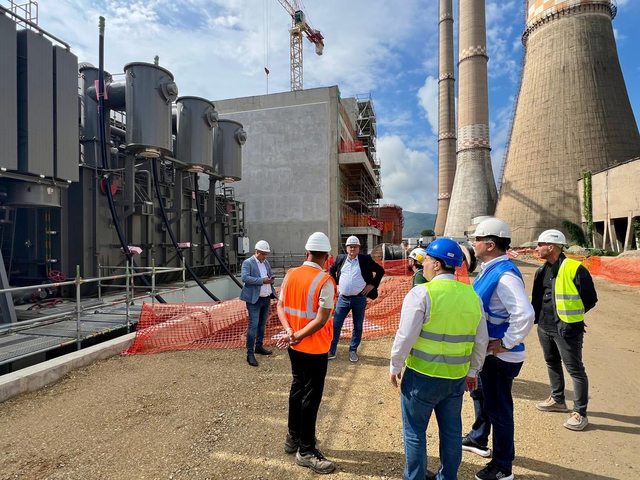

Prima turbină pe gaz natural a fost pornită astăzi la noua centrală de la Mintia, marcând o etapă tehnică esențială pentru acest proiect energetic major. Ilie Bolojan a anunțat că instalarea a avansat pas cu pas, după ce pe 15 iunie instalațiile de racordare la rețea au fost puse sub tensiune. Această evoluție reprezintă un pas decisiv în construcția uneia dintre cele mai importante investiții energetice ale României din ultimii ani.

Proiectul este dezvoltat de Mass Global Energy Rom, compania controlată de Ahmad Ismail Saleh, pe locul fostei termocentrale pe cărbune. Investiția privată depășește 1,2 miliarde de euro și vizează construirea unei centrale cu o capacitate instalată de aproximativ 1.700 MW. Cele două turbine pe gaz vor avea împreună o putere de circa 1.100 MW, însă capacitatea totală va fi atinsă prin finalizarea ciclului combinat al instalației.

În prezent, Mintia este înregistrată oficial ca producător de energie aflat în perioada de probe, având responsabilitatea echilibrării sistemului. În această etapă, compania poate produce energie în dezechilibru pentru a o livra în Sistemul Energetic Național, sub supravegherea Transelectrica. Producția planificată va fi notificată zilnic operatorului de transport, respectând programul de probe aprobat, până la emiterea certificatului de conformitate tehnică.

Termenul de punere în funcțiune la puterea totală de 1.677 MW este stabilit pentru data de 30 iunie 2027, conform contractului de racordare. Totuși, până la finalizarea reconductorării liniei electrice de 220 kV Mintia-Timișoara, puterea maximă care poate fi evacuată va fi limitată la 1.448,2 MW. Acest proiect de reconducere, gestionat de Transelectrica, are o lungime de peste 130 de kilometri și un cost estimat de peste 38 milioane euro.

Implementarea acestui proiect este crucială pentru siguranța energetică a țării, în special pentru perioadele de consum ridicat, precum seara sau iarna. Ilie Bolojan a subliniat că, de anul viitor, capacitățile noi de pe gaz vor întări sistemul împreună cu centrala de la Iernut, reducând astfel dependența de importuri. Colaborarea continuă între investitor și autorități este considerată esențială pentru ca testele și etapele următoare să fie realizate fără întârzieri.

Această tranziție către energia pe gaz intervine într-un moment de reevaluare a mixului energetic național. Conform Transelectrica, respectarea angajamentelor de decarbonare prin reducerea utilizării lignitului la Electrocentrale Craiova și CET Govora ar putea pune în pericol siguranța sistemului energetic național dacă punerea în funcțiune a noii centrale de la Mintia va fi amânată.
